2019年03月20日(水)
智頭用瀬トンネルの川中側と市瀬側に構造物をつくる工事をしました。
工事内容 |
土工 |
|
法面工 |
|
擁壁工 |
|
ブロック積工 |
|
排水構造物工 |
|
道路付属施設工 |
|
仮設工 |
|
平成31年3月末進捗状況 100%
3月20日に無事完成検査を終了しました。工事期間中は、車両の出入等で鳥取自動車道通行車両の方へご迷惑をおかけいたしまた。今後も川中地区・市瀬地区の付加車線関係の作業は継続いたしますので、皆様のご協力をお願いいたします。
![<p>川中側(土工・擁壁工・ブロック積工)<br />
2019年3月20日</p>
<p>川中側(土工・擁壁工・ブロック積工)<br />
2019年3月20日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/fad09499a2cf9696e5e2bdd4bfc9ab47-4-150x150.jpg)
川中側(土工・擁壁工・ブロック積工)
2019年3月20日
![<p>市瀬A2側(ブロック積工・法面工・水路工)<br />
2019年3月20日</p>
<p>市瀬A2側(ブロック積工・法面工・水路工)<br />
2019年3月20日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/b19f6b4e5386b11446516a5bcb9a40e9-4-150x150.jpg)
市瀬A2側(ブロック積工・法面工・水路工)
2019年3月20日
2019年01月31日(木)
新しくできた智頭用瀬トンネル(付加車線側)の、用瀬町川中地内と智頭町市瀬地内のトンネル坑口に構造物を設置する工事です。
工事内容 |
【川中工区】 |
【市瀬工区】 |
重力式擁壁工 |
法面工 |
石・ブロック積工 |
石・ブロック積工 |
土工 |
土工 |
排水構造物工 |
排水構造物工 |
平成31年1月末の進捗状況 89.7%
市瀬工区の橋台付近の構造物が完成しました。川中工区のブロック積を施工中です。
![<p>平成31年1月31日</p>
<p>平成31年1月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/aed6ca4a937f47d526adbf26b4cba596-150x150.jpg)
平成31年1月31日
![<p>平成31年1月31日</p>
<p>平成31年1月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/d4b2ea127541fa40895a8a1240758200-150x150.jpg)
2018年12月25日(火)
新しくできた智頭用瀬トンネル(付加車線側)の、用瀬町川中地内と智頭町市瀬地内のトンネル坑口に構造物を設置する工事です。
工事内容 |
【川中工区】 |
【市瀬工区】 |
重力式擁壁工 |
法面工 |
石・ブロック積工 |
石・ブロック積工 |
土工 |
土工 |
排水構造物工 |
排水構造物工 |
平成30年11月末の進捗状況 46.0%

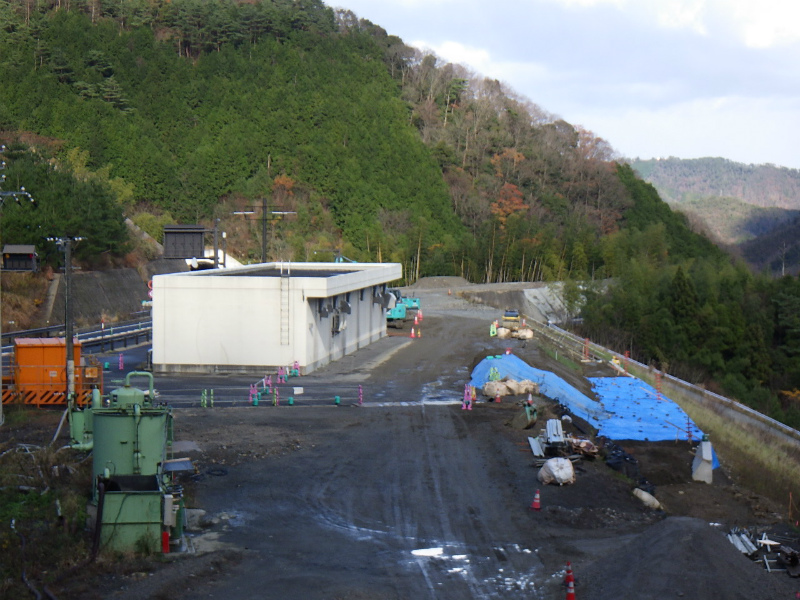

![<p>平成30年11月30日</p>
<p>平成30年11月30日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/01/sRIMG1255-150x150.jpg)
平成30年11月30日

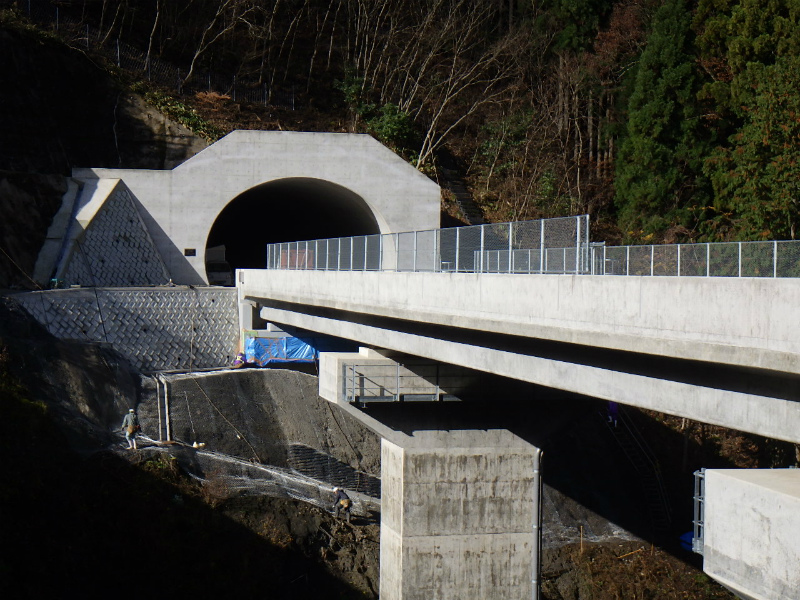

![<p>平成30年11月30日</p>
<p>平成30年11月30日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/01/sRIMG1260-150x150.jpg)
