2019年09月30日(月)
本工事は、智頭用瀬トンネルL=2,392mの内、南側L=1,196mのコンクリート舗装を施工する工事です。
工事内容 |
コンクリート舗装工 |
9,332㎡ |
排水構造物工 |
1式 |
縁石工 |
1,196m |
道路付属施設工 |
1式 |
通路工 |
1式 |
仮設工 |
1式 |
令和元年9月末の進捗状況 99%
近隣の皆様には日頃より大変お世話になっております。
現在、トンネル坑内の左右の通路工(監査廊)を施工中です。
9月に入ると通路工のコンクリートを打設して、片付けを行い工事が完成します。
今月末で当工事は完成致しますが、引き続き鳥取自動車道付加車線事業へのご協力をよろしくお願いします。
![<p>令和元年9月30日</p>

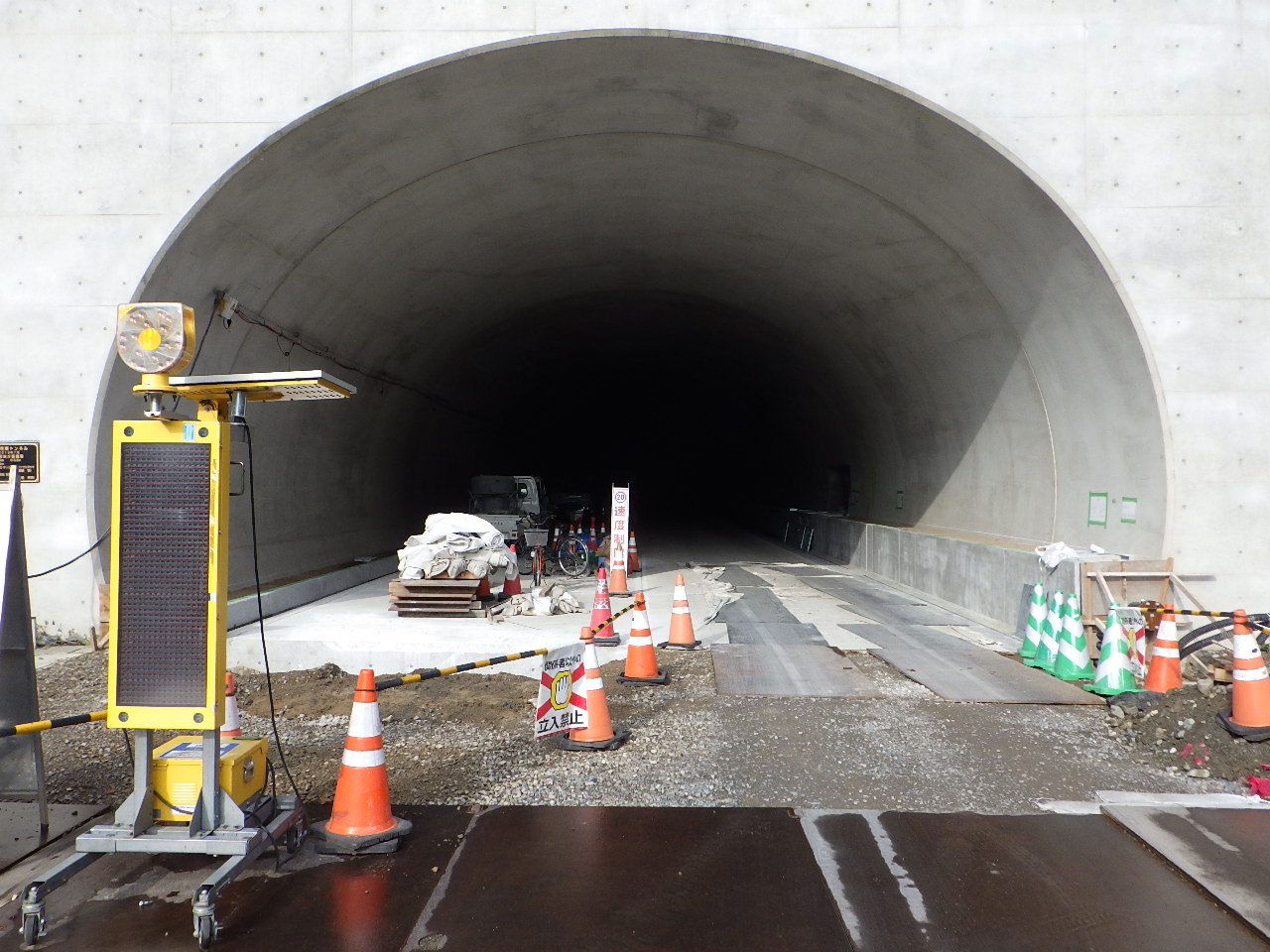

<p>令和元年9月30日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/10/RIMG2255-150x150.jpg)
令和元年9月30日
![<p>令和元年9月30日</p>

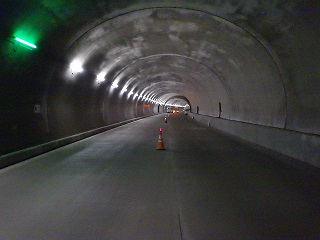

<p>令和元年9月30日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/10/RIMG2263-150x150.jpg)
2019年07月31日(水)
本工事は、智頭用瀬トンネルL=2,392mの内、南側L=1,196mのコンクリート舗装を施工する工事です。
工事内容 |
コンクリート舗装工 |
9,332㎡ |
排水構造物工 |
1式 |
縁石工 |
1,196m |
道路付属施設工 |
1式 |
通路工 |
1式 |
仮設工 |
1式 |
令和元年7月末の進捗状況 83.3%
近隣の皆様には日頃より大変お世話になっております。
現在、スリップフォーム工法による連続鉄筋コンクリート舗装を施工中です。
8月に入るとコンクリート舗装も終わり、左側の縁石工をメインに施工して行きます。
引き続き、鳥取自動車道付加車線事業へのご協力をよろしくお願いします。
![<p>令和元年7月29日</p>
<p>令和元年7月29日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/08/RIMG1872-150x150.jpg)
令和元年7月29日
![<p>令和元年7月29日</p>

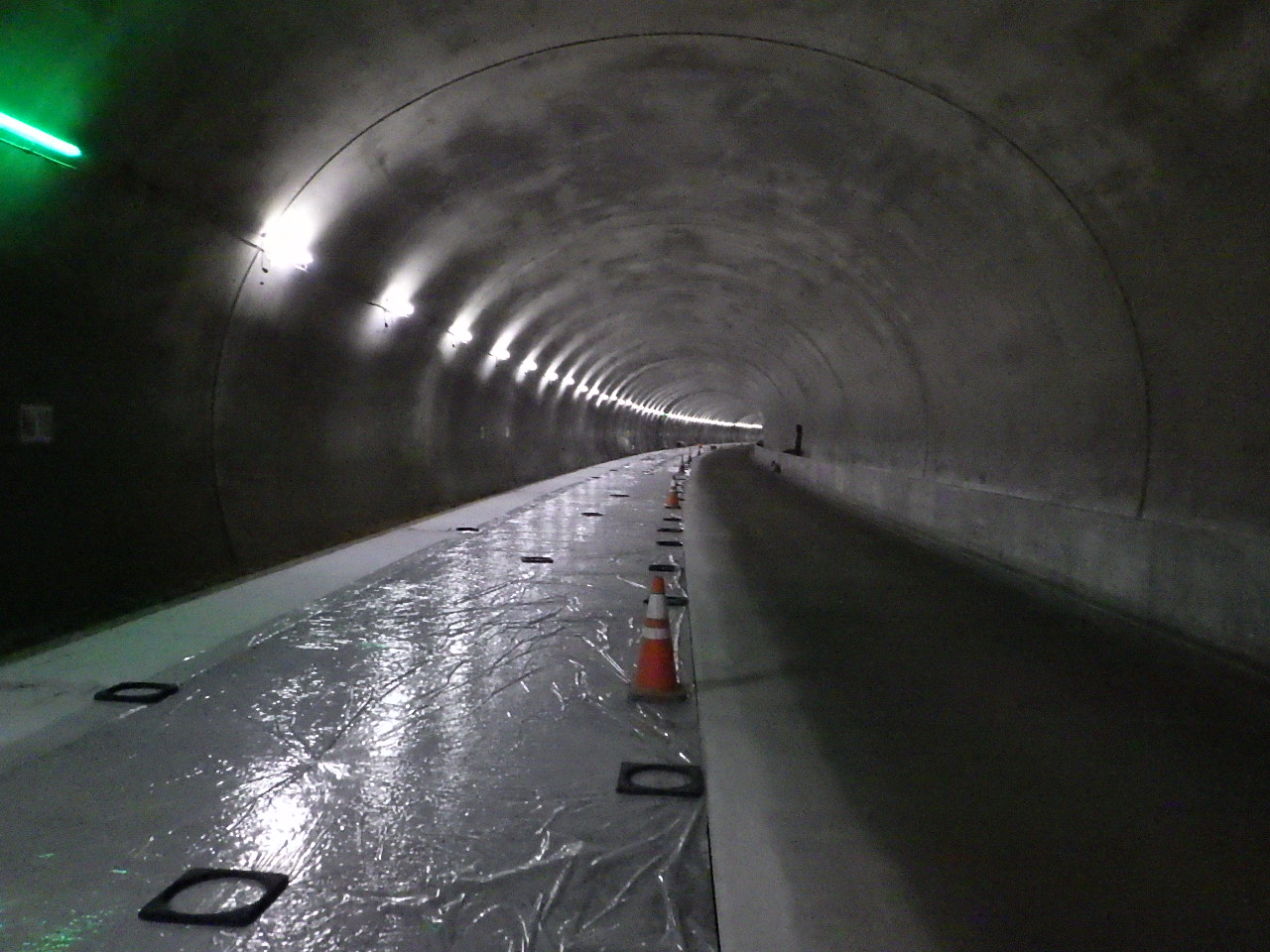

<p>令和元年7月29日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/08/RIMG1877-150x150.jpg)
2019年05月31日(金)
令和元年5月末の進捗状況 46.4%
5月はコンクリート舗装のうち、上層路盤工を施工
![<p>令和元年5月31日</p>
<p>令和元年5月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/06/RIMG1511600-150x150.jpg)
令和元年5月31日
![<p>令和元年5月31日</p>

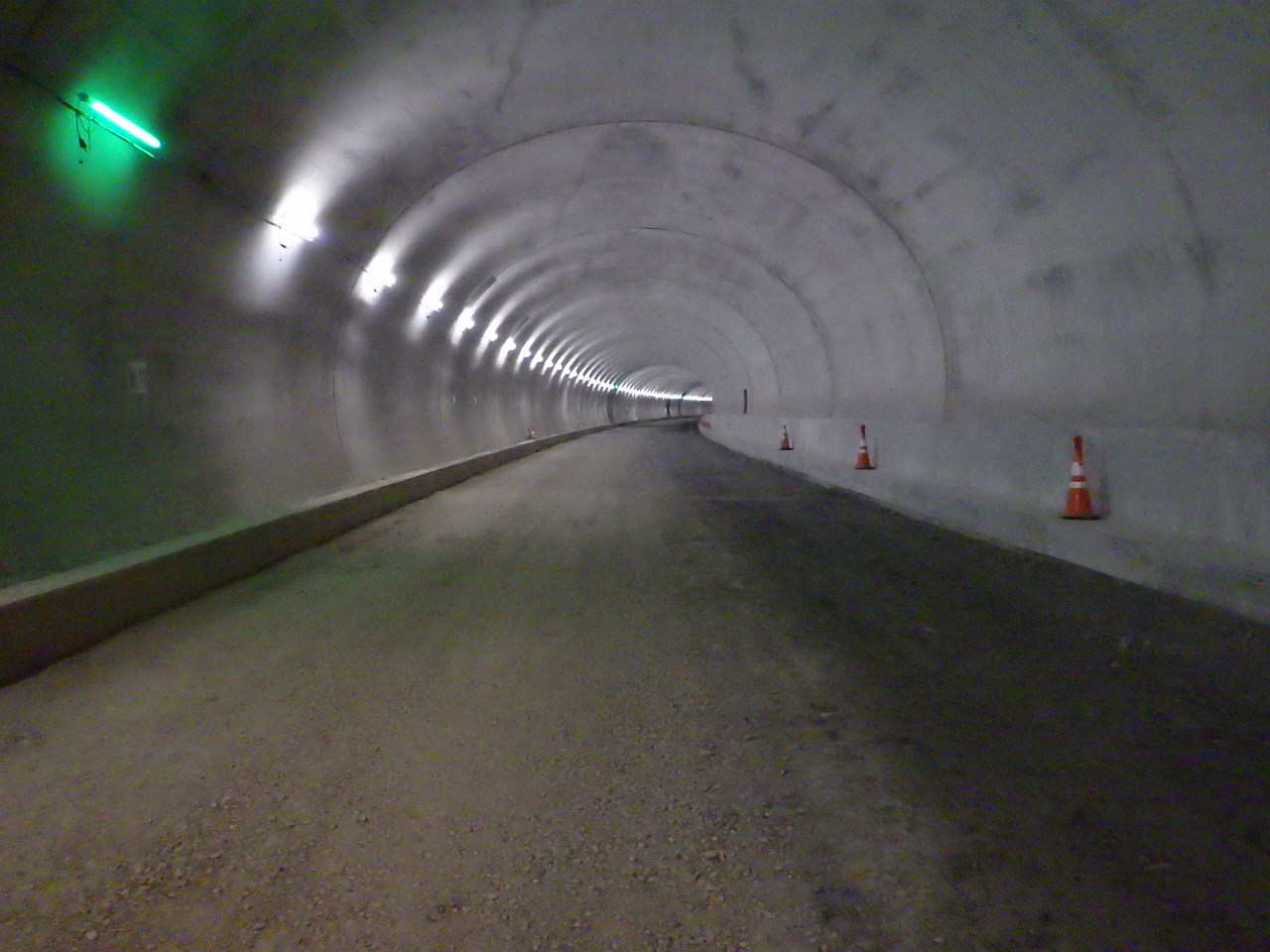

<p>令和元年5月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/06/RIMG15171100-150x150.jpg)
2019年03月28日(木)
本工事は、智頭用瀬トンネルL=2,392mの内、南側L=1,196mのコンクリート舗装を施工する工事です。
工事内容 |
コンクリート舗装工 |
9,332㎡ |
排水構造物工 |
1式 |
縁石工 |
1,196m |
道路付属施設工 |
1式 |
通路工 |
1式 |
仮設工 |
1式 |
平成31年3月末の進捗状況 22.5%
現在までに左側の排水構造物(1号円形水路)はほぼ完了し、右側の排水構造物(2号円形水路)を施工中です。
4月に入ると左側のケーブル配管と右側の排水設備をメインに施工して行きます。
![<p>トンネル坑内施工状況<br />
2019年3月28日</p>
<p>トンネル坑内施工状況<br />
2019年3月28日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/IMGP1098-150x150.jpg)

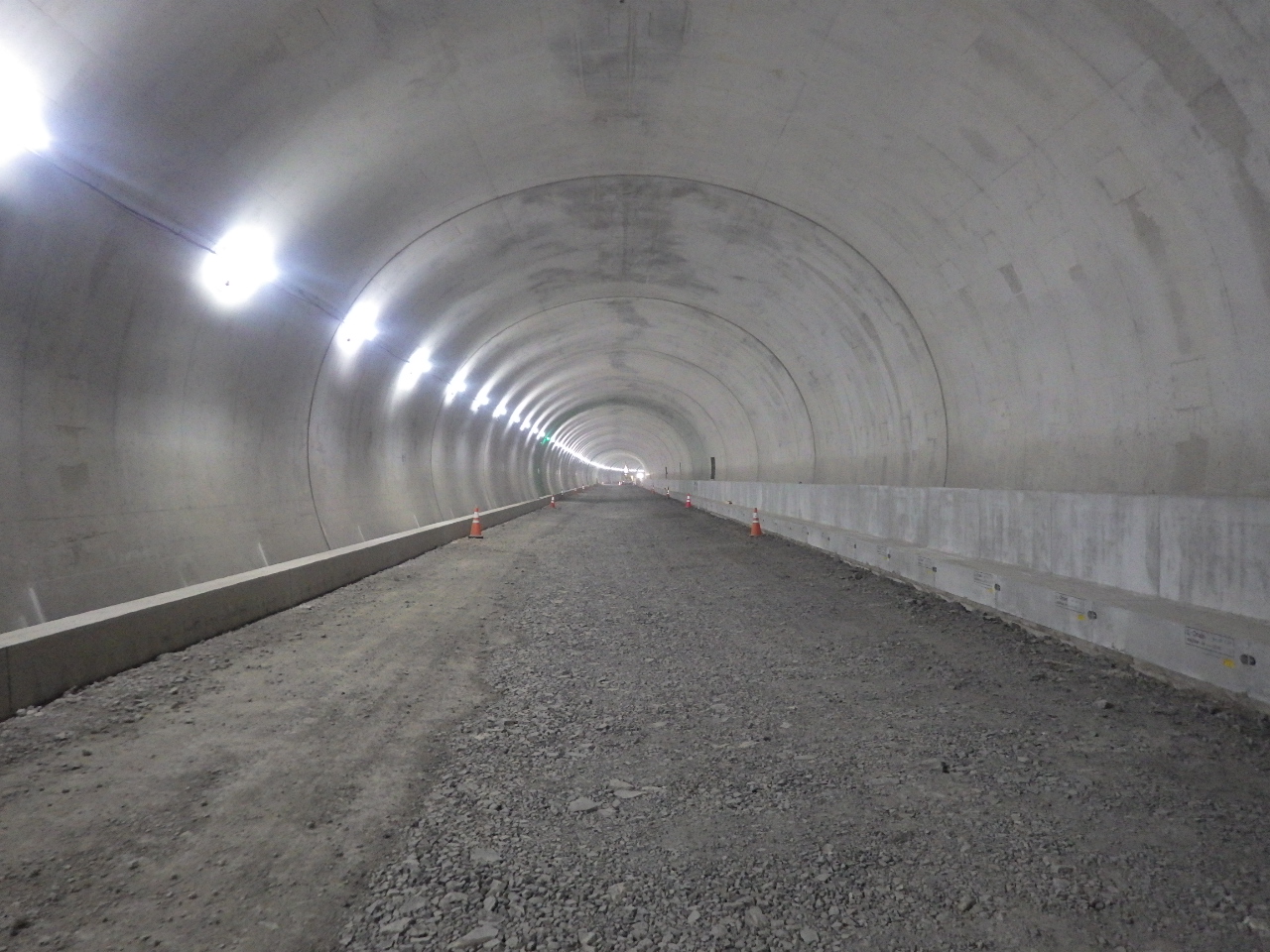

トンネル坑内施工状況
2019年3月28日
![<p>トンネル南側坑口施工状況<br />
2019年3月28日</p>
<p>トンネル南側坑口施工状況<br />
2019年3月28日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/IMGP1100-150x150.jpg)
2019年01月31日(木)
新しくできた智頭用瀬トンネル(付加車線側)坑内南側(市瀬川)のコンクリート舗装を施工する工事です。
工事内容 |
【川中工区】 |
|
舗装工 |
|
排水構造物工 |
|
縁石工 |
|
道路付属施設工 |
|
仮設工 |
|
平成31年1月末の進捗状況 0.5%
排水構造物工の施工を始めました。
![<p>2019年1月31日</p>
<p>2019年1月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/aed6ca4a937f47d526adbf26b4cba596-1-150x150.jpg)
2019年1月31日
![<p>2019年1月31日</p>
<p>2019年1月31日</p>](http://www.tottoridou-ankyo.com/ank/wp-content/uploads/2019/05/d4b2ea127541fa40895a8a1240758200-1-150x150.jpg)
