2016年07月05日(火)
平成28年6月末の進捗状況 98.9%
6月中旬に終点側の坑門本体と最後の覆工コンクリートの打設を行いました。今後は、セントルを解体した後、7月末の竣工にむけて坑門の埋戻し、排水工事、立入防護柵工事等をすすめてまいります。

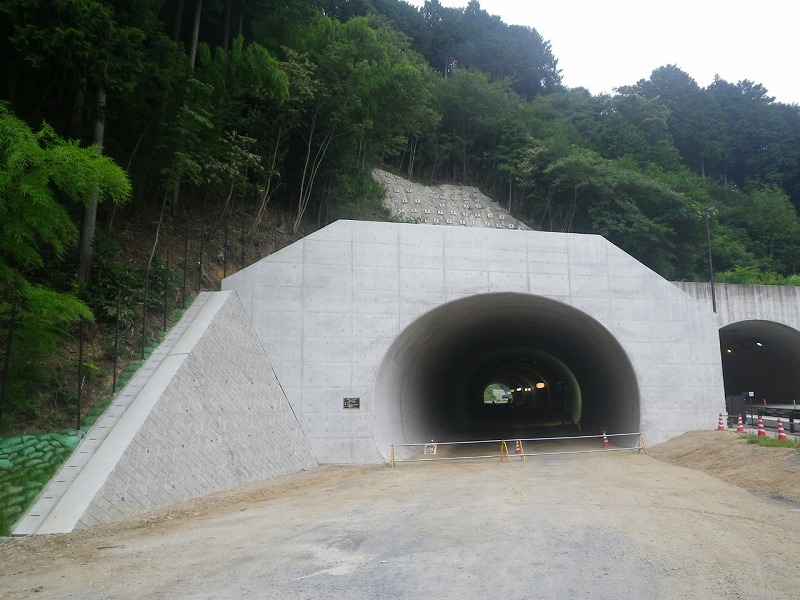

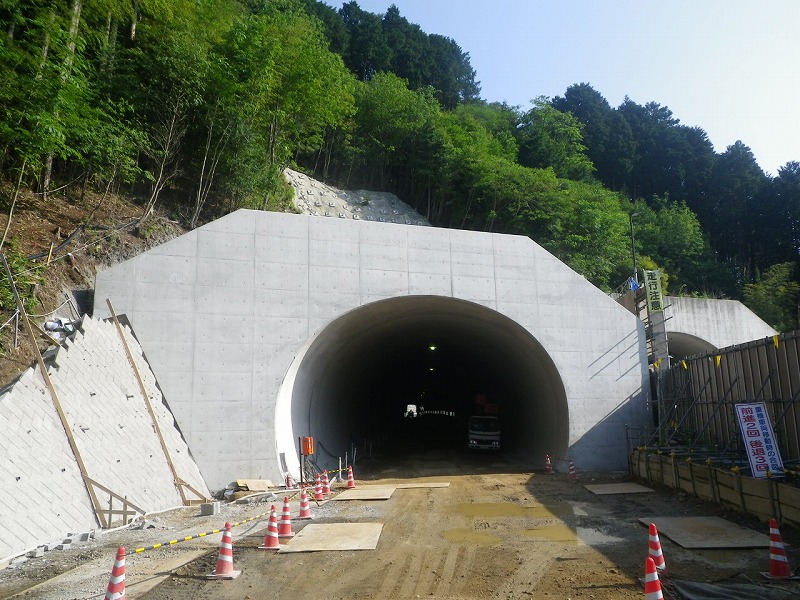

佐用側坑口部全景
平成28年6月29日

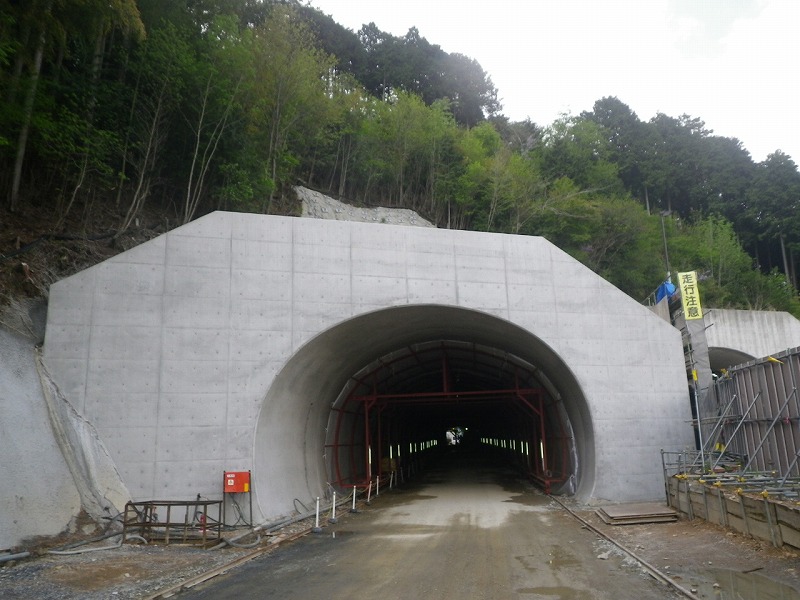

智頭側坑口全景
平成28年6月28日
2016年06月06日(月)
平成28年5月末の進捗状況 96.4%

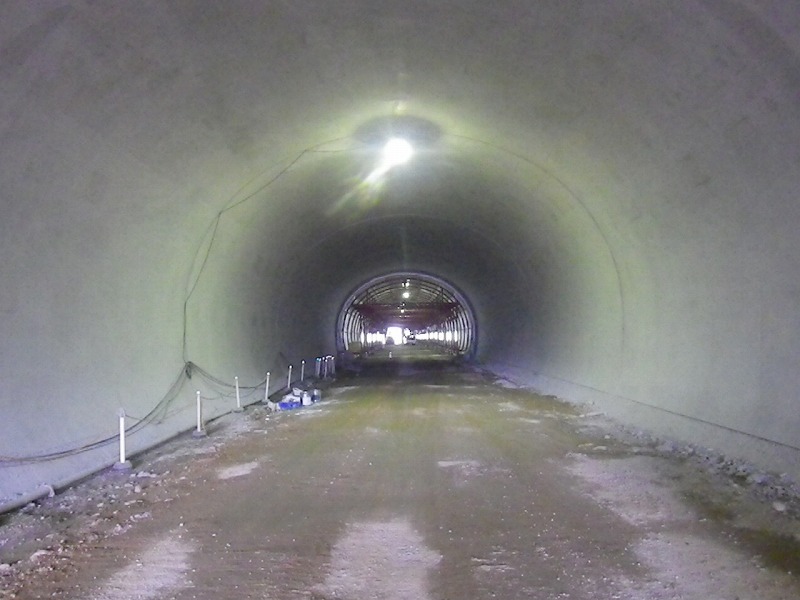

覆工コンクリートは最後のブロックを残し打設が完了しています。
6月中旬に終点側の坑門本体と最後の覆工コンクリートの打設を行う予定です。
佐用側坑口部全景
平成28年5月31日
智頭側坑口全景
平成28年5月31日
2016年05月09日(月)
平成28年4月末の進捗状況 85%

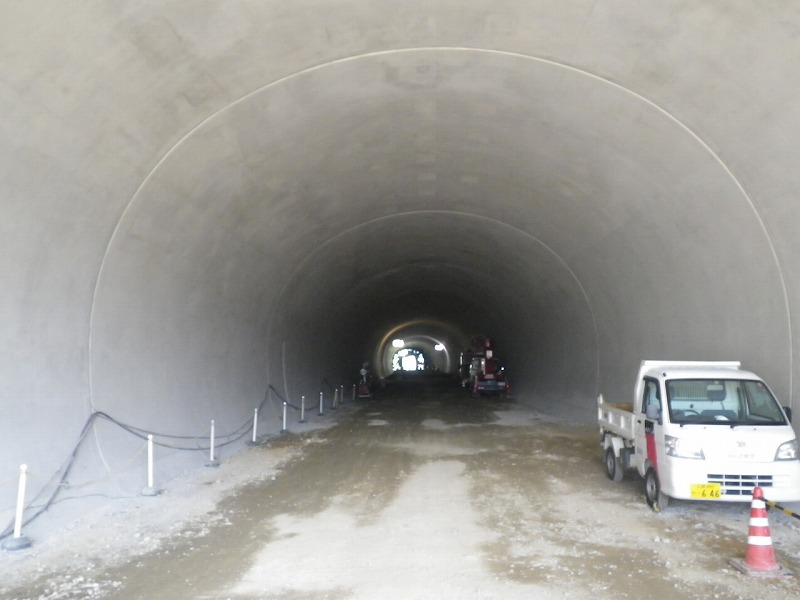

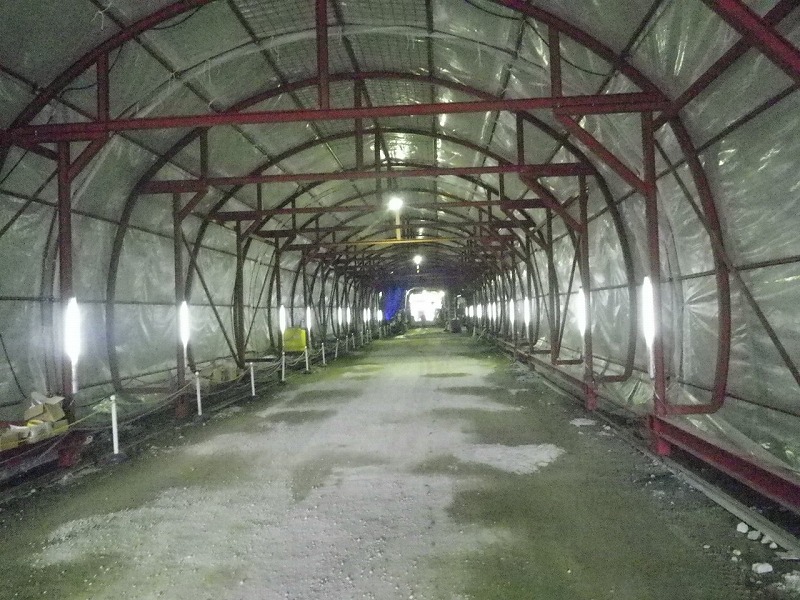

トンネル掘削が完了し現在覆工コンクリートを打設中です。

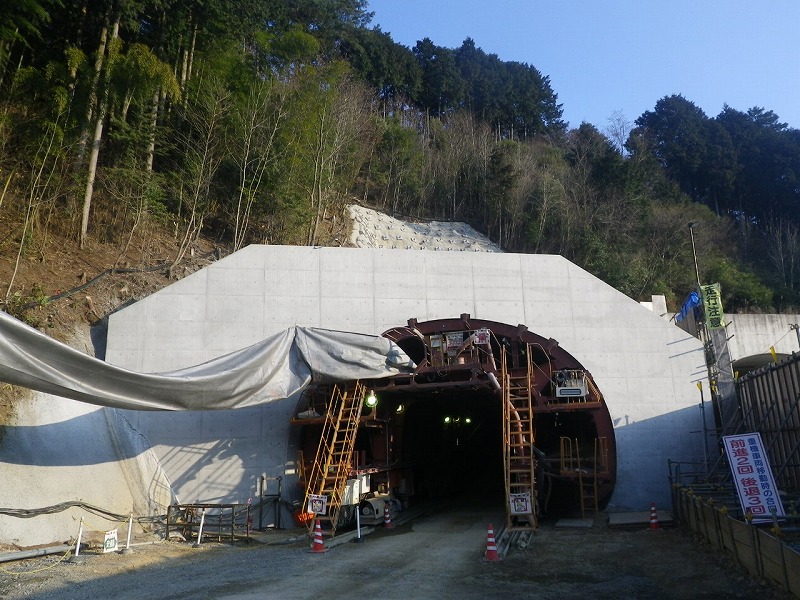

トンネル坑口全景
平成28年4月29日
2016年04月11日(月)
平成28年3月末の進捗状況 78.0%
平成28年3月末現在、岡山側から192mトンネルを掘削しました。間もなく貫通予定です。起点側の坑門コンクリートを打設しました。

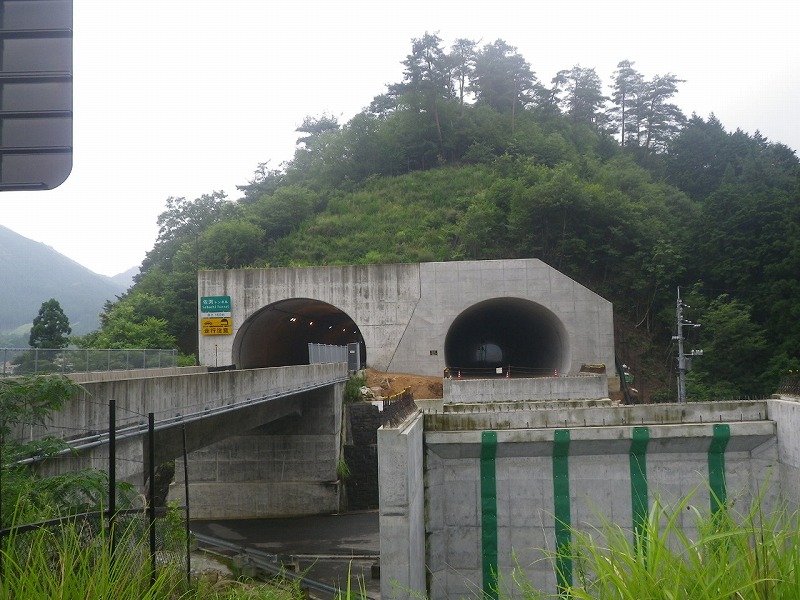

鳥取道より坑口部望む
平成28年3月28日
トンネル坑口全景
平成28年3月28日
2016年03月03日(木)

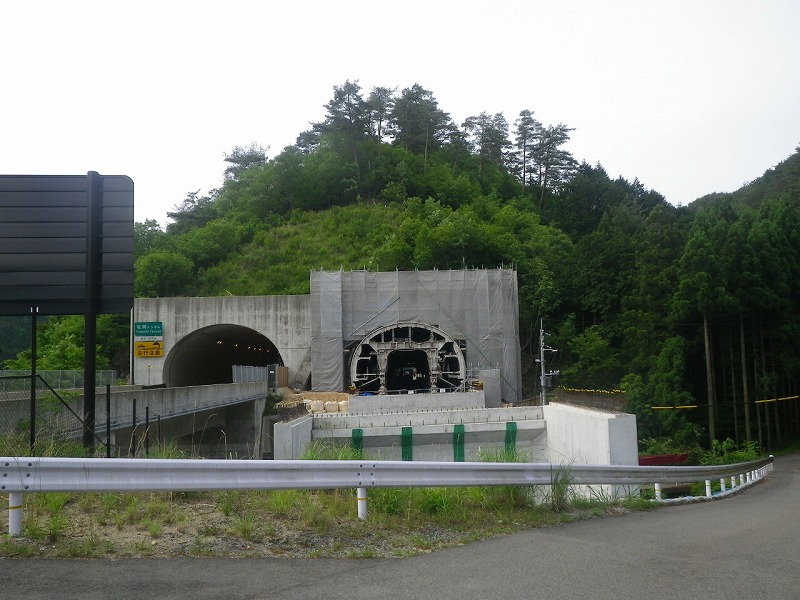

平成28年2月末の進捗状況 62.9%

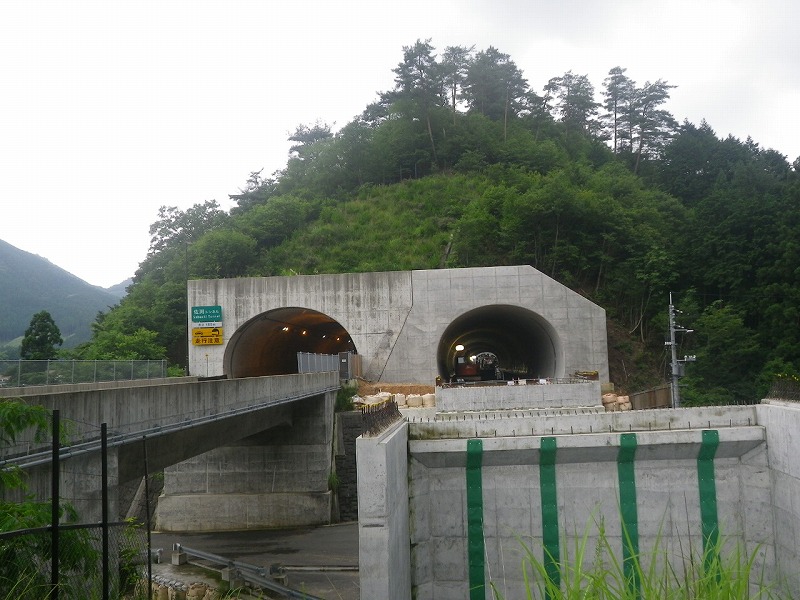

鳥取道より坑口部望む
平成28年2月末
トンネル坑口全景
平成28年2月末
