- 発注元
- 国土交通省中国地方整備局鳥取河川国道事務所
- 工事箇所
- 鳥取県八頭郡智頭町市瀬~鳥取市用瀬町川中地内
- 現場代理人
- 浜田 崇
- TEL
- 0858-76-2770
- 工期
- 平成27年2月18日~平成29年12月28日
鳥取自動車道用瀬IC~智頭IC間の智頭用瀬トンネルの付加車線の新設工事を用瀬側より姫路方向へ向かって、火薬を使用してL=1607mトンネル掘削を行う予定です。
工事内容 | ||||||||||||
道路土工 | L=1607m | |||||||||||
覆工コンクリート、防水工 | L=1607m | |||||||||||
坑門工 | 1箇所 | |||||||||||
インバート工 | L=668m | |||||||||||
坑内附帯工 | 1式 | |||||||||||
道路土工 | 1式 |
平成29年6月末の進捗状況 72.0%
現在トンネル掘削を火薬を使用しながら進めております。H29.5末現在1180mトンネル掘削が進みました。
覆工(仕上げ)コンクリートは640m打設が完了しています。

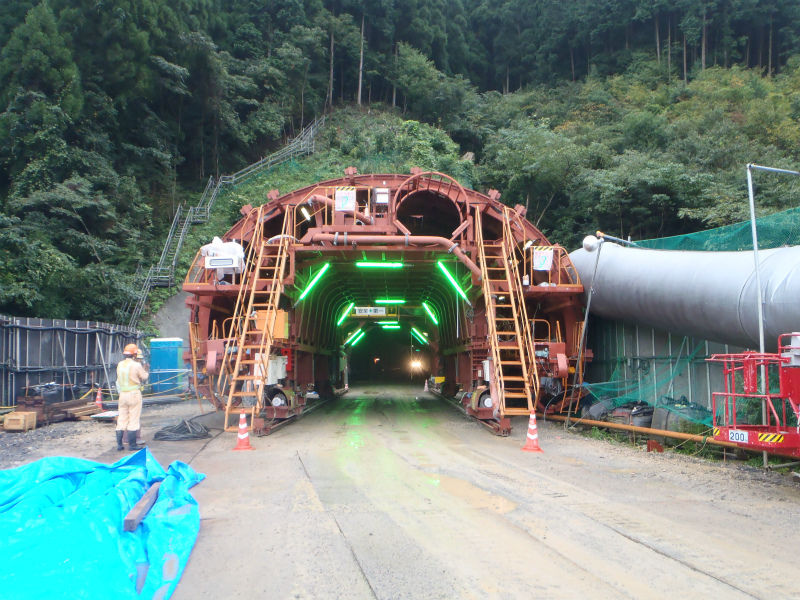

坑口部全景
平成29年6月30日
鳥取自動車道用瀬IC~智頭IC間の智頭用瀬トンネルの付加車線の新設工事を用瀬側より姫路方向へ向かって、火薬を使用してL=1607mトンネル掘削を行う予定です。
工事内容 道路土工 L=1607m 覆工コンクリート、防水工 L=1607m 坑門工 1箇所 インバート工 L=668m 坑内附帯工 1式 道路土工 1式 平成29年5月末の進捗状況 69.0%
現在トンネル掘削を火薬を使用しながら進めております。H29.5末現在1080mトンネル掘削が進みました。

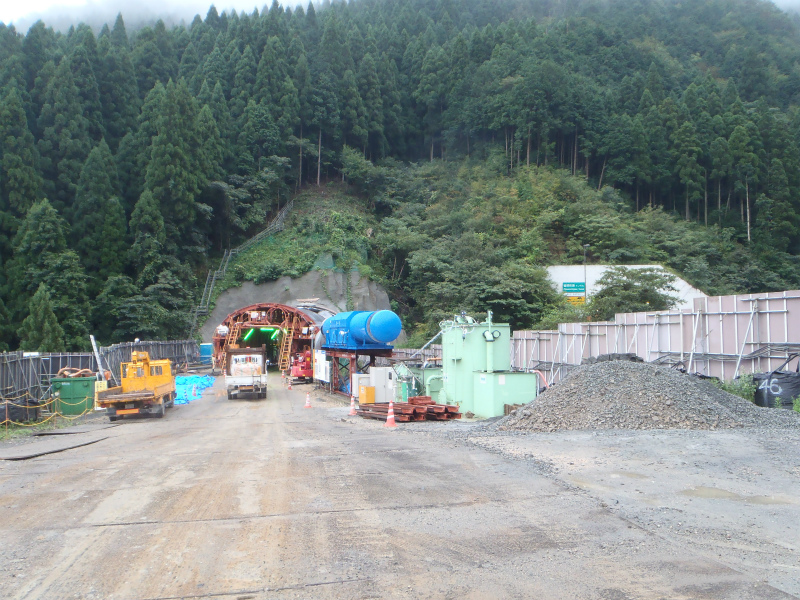

覆工(仕上げ)コンクリートは524m打設が完了しています。坑口部全景
平成29年5月31日
鳥取自動車道用瀬IC~智頭IC間の智頭用瀬トンネルの付加車線の新設工事を用瀬側より姫路方向へ向かって、火薬を使用してL=1607mトンネル掘削を行う予定です。
工事内容 道路土工 L=1607m 覆工コンクリート、防水工 L=1607m 坑門工 1箇所 インバート工 L=668m 坑内附帯工 1式 道路土工 1式 平成29年4月末の進捗状況 68.0%
現在トンネル掘削を火薬を使用しながら進めております。H29.4末現在1008mトンネル掘削が進みました。

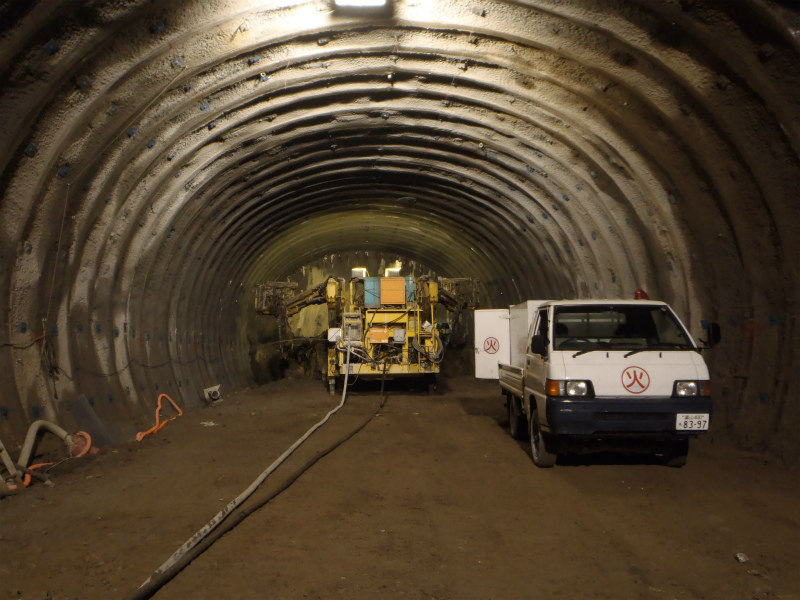

覆工(仕上げ)コンクリートは420m打設が完了しています。坑口部
鳥取自動車道用瀬IC~智頭IC間の智頭用瀬トンネルの付加車線の新設工事を用瀬側より姫路方向へ向かって、火薬を使用してL=1607mトンネル掘削を行う予定です。
工事内容 道路土工 L=1607m 覆工コンクリート、防水工 L=1607m 坑門工 1箇所 インバート工 L=668m 坑内附帯工 1式 道路土工 1式 平成29年度1月末の進捗状況 47.0%
現在トンネル掘削を火薬を使用しながら進めております。H29.1末現在732.4.mトンネル掘削が進みました。

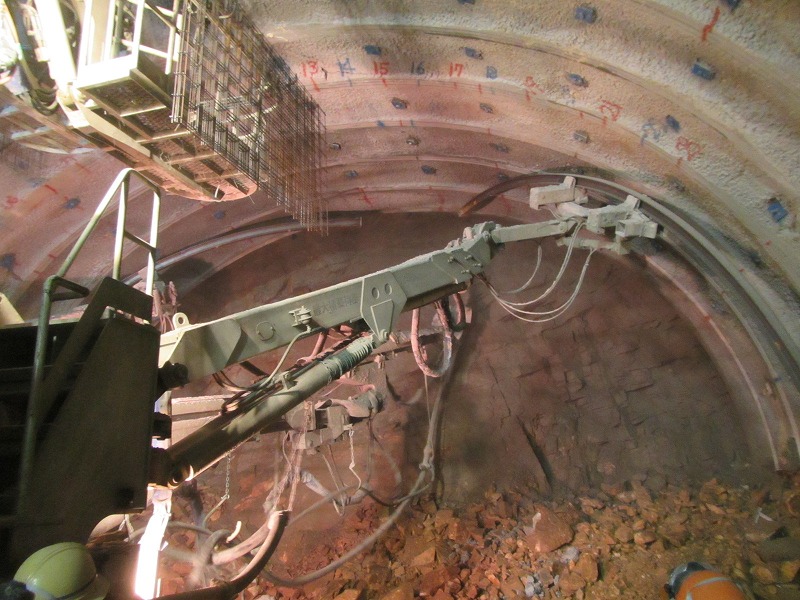

覆工(仕上げ)コンクリートは177m打設が完了しています。
平成28年12月末の進捗状況 42.8%
現在トンネル掘削を火薬を使用しながら進めております。H28.12末現在716.mトンネル掘削が進みました。
覆工(仕上げ)コンクリートは105m打設が完了しています。
平成28年11月末の進捗状況 37.3%
現在トンネル掘削を火薬を使用しながら進めております。
H28.11末現在622.mトンネル掘削が進みました。
また、供用線側へ繋ぐ避難連絡坑も掘削が完了しました。

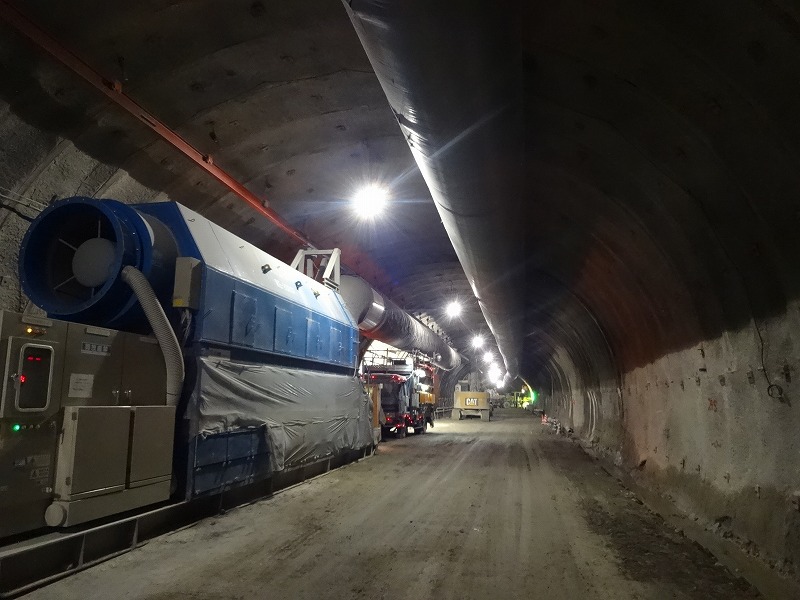

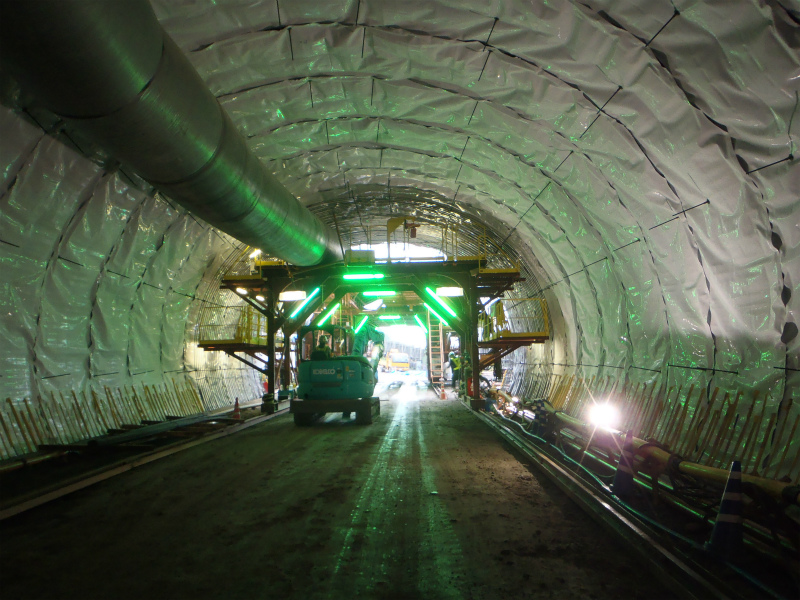

覆工(仕上げ)コンクリートは22m打設が完了し、坑門工のコンクリートが完了しました。インバート施工状況
平成28年11月30日
平成28年10月末の進捗状況 33.5%
現在トンネル掘削を火薬を使用しながら進めております。

H28.10末現在586mトンネル掘削が進みました。
また、供用線側へ繋ぐ避難連絡坑も並行して掘削を進めています。
坑口部からは仕上げのコンクリートを打設する準備を始めています。
