発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取県八頭郡智頭町市瀬~鳥取市用瀬町川中地内
現場代理人
浜田 崇
TEL
0858-76-2770
工期
平成27年2月18日~平成29年12月28日

 鳥取自動車道用瀬IC~智頭IC間の智頭用瀬トンネルの付加車線の新設工事を用瀬側より姫路方向へ向かって、火薬を使用してL=1607mトンネル掘削を行う予定です。



工事内容
道路土工 L=1607m
覆工コンクリート、防水工 L=1607m
坑門工 1箇所
インバート工 L=668m
坑内附帯工 1式
道路土工 1式

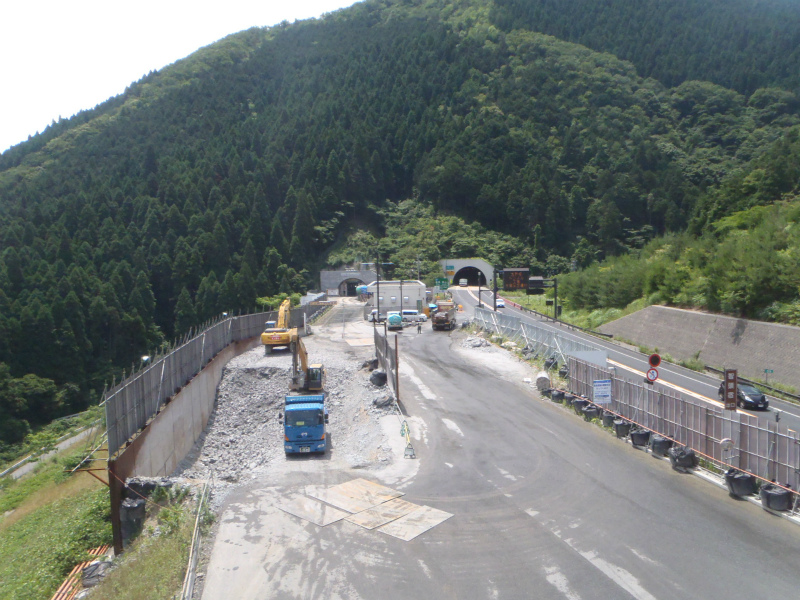

平成29年6月末の進捗状況  72.0%

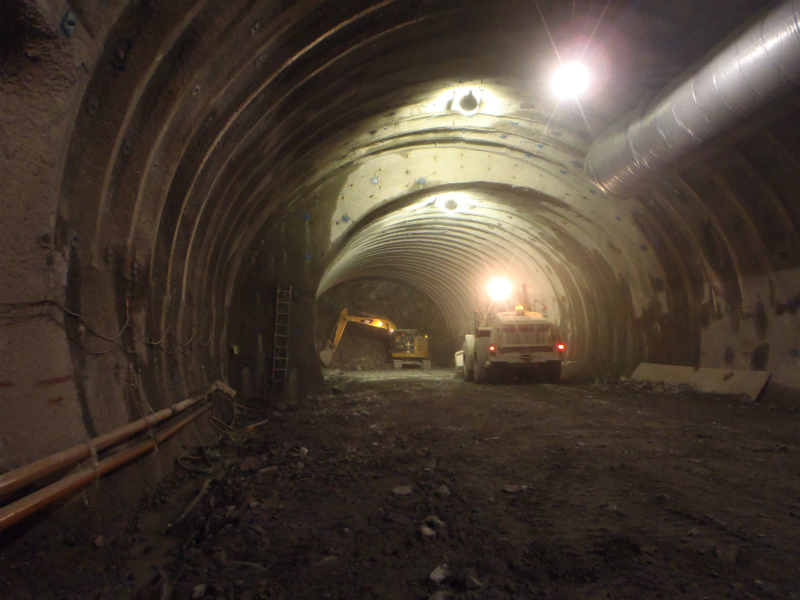

現在トンネル掘削を火薬を使用しながら進めております。H29.5末現在1180mトンネル掘削が進みました。

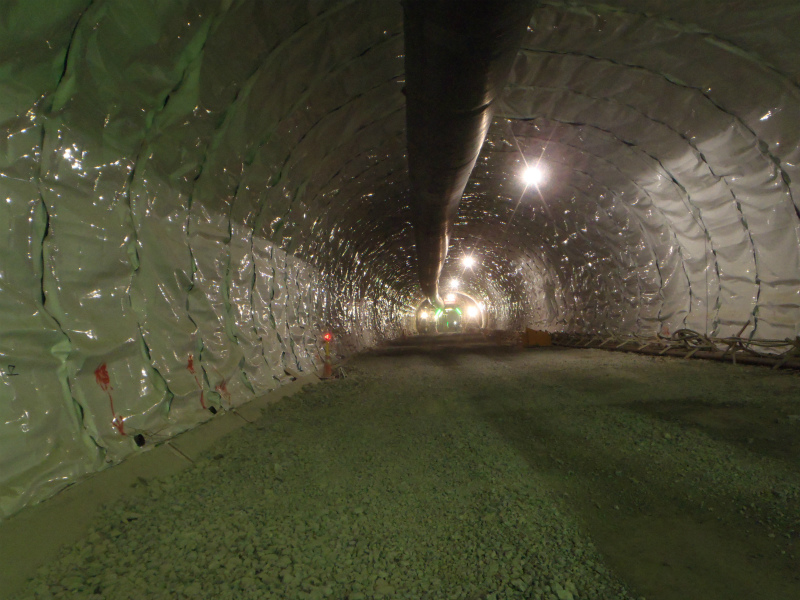

覆工(仕上げ)コンクリートは640m打設が完了しています。
