発注元
国土交通省中国地方整備局鳥取河川国道事務所
工事箇所
鳥取市 本高地内
現場代理人
大西 俊司
TEL
090-9068-6177
工期
令和元年5月25日~令和2年4月30日

本工事は、鳥取自動車道の鳥取IC付近において、上り付加車線の橋脚及び軽量盛土を施工する工事です。

工事内容
道路土工
 残土処理工 1420m3
地盤改良工
 安定処理工(バックホウ混合) 108m2(H=2m)
軽量盛土工
 気泡混合軽量盛土 2201m3
RC橋脚工
 場所打杭工(φ1.5m L=33.5m) 9本
 橋脚躯体工 358m3
防護柵工 1式
道路付属施設工 1式
仮設工 1式

令和元年7月末の進捗状況 1%

日頃より地域の皆様には、鳥取自動車道工事へのご理解・ご協力ありがとうございます。

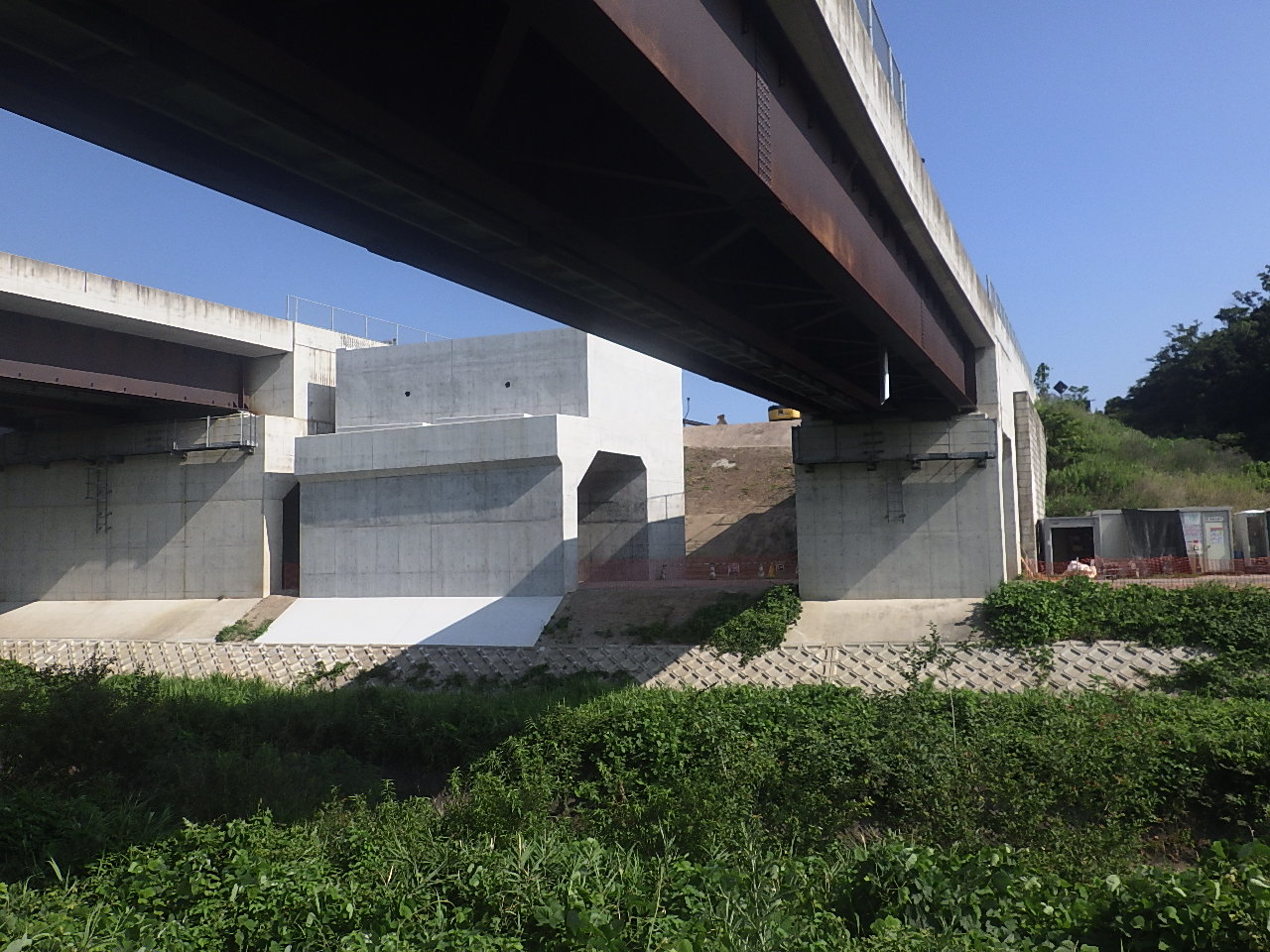

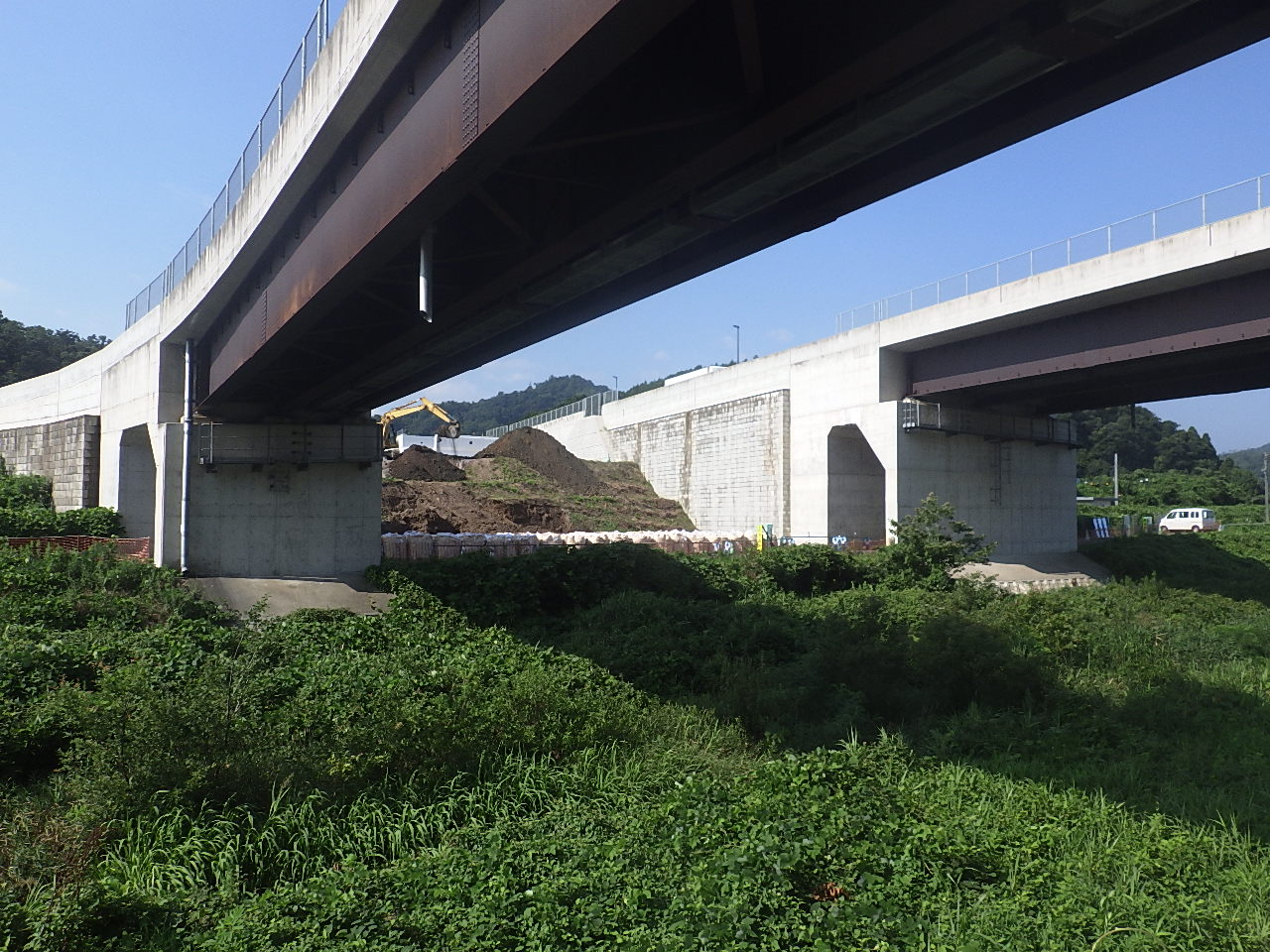

7月下旬より橋脚側の作業ヤード整備を行っています。
盆明け後より、場所打杭の施工に入ります。
気温が上がってきてますので、熱中症には気を付けたいと思います。
