- 発注元
- 国土交通省中国地方整備局鳥取河川国道事務所
- 工事箇所
- 鳥取市 本高地内
- 現場代理人
- 大西 俊司
- TEL
- 090-9068-6177
- 工期
- 令和元年5月25日~令和2年4月30日
本工事は、鳥取自動車道の鳥取IC付近において、上り付加車線の橋脚及び軽量盛土を施工する工事です。
工事内容 | ||||||||||||
道路土工 | ||||||||||||
残土処理工 | 1420m3 | |||||||||||
地盤改良工 | ||||||||||||
安定処理工(バックホウ混合) | 108m2(H=2m) | |||||||||||
軽量盛土工 | ||||||||||||
気泡混合軽量盛土 | 2201m3 | |||||||||||
RC橋脚工 | ||||||||||||
場所打杭工(φ1.5m L=33.5m) | 9本 | |||||||||||
橋脚躯体工 | 358m3 | |||||||||||
防護柵工 | 1式 | |||||||||||
道路付属施設工 | 1式 | |||||||||||
仮設工 | 1式 |

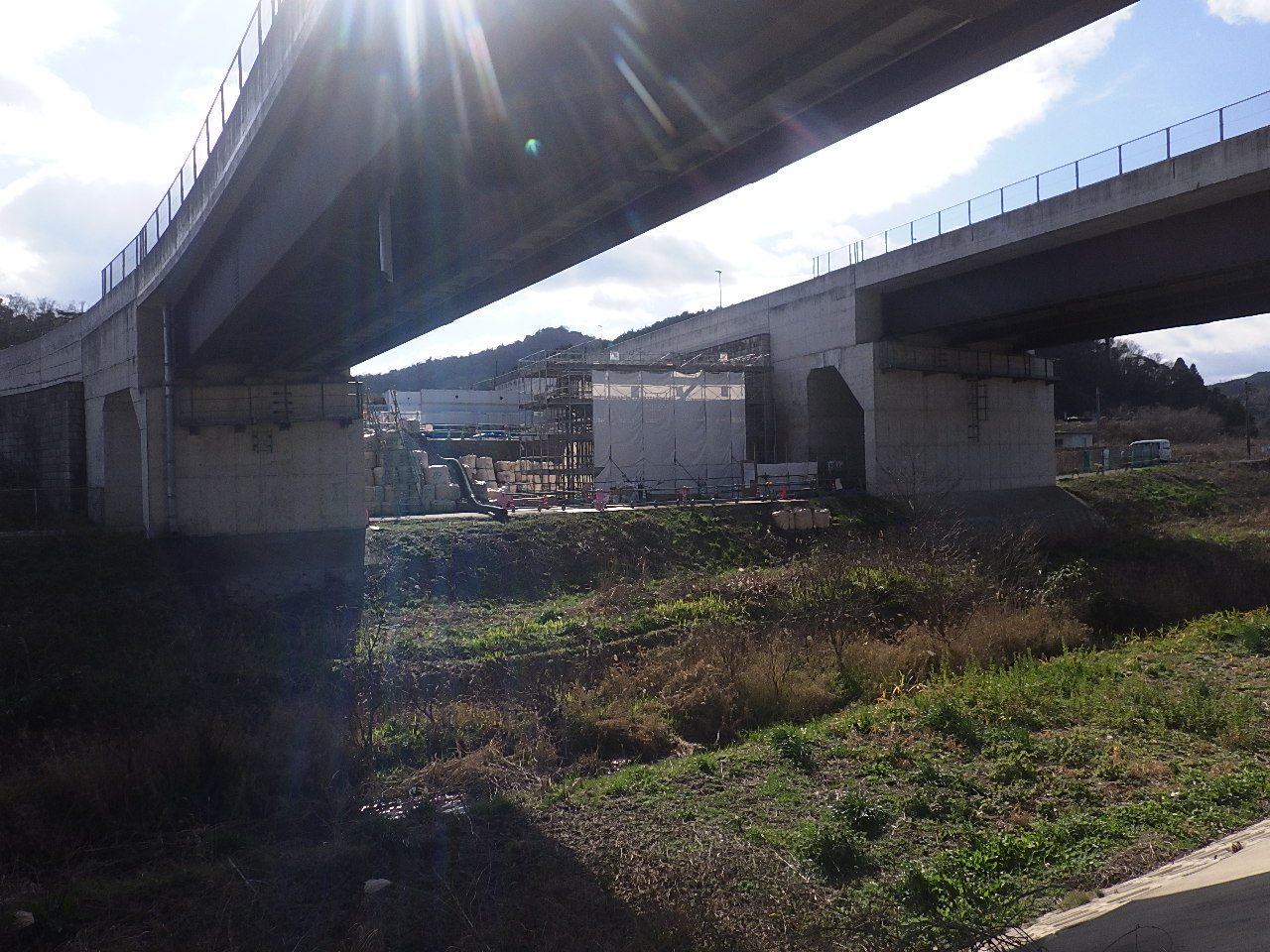

令和2年1月末の進捗状況 97.5%
日頃より地域の皆様には、鳥取自動車道工事へのご理解・ご協力ありがとうございます。

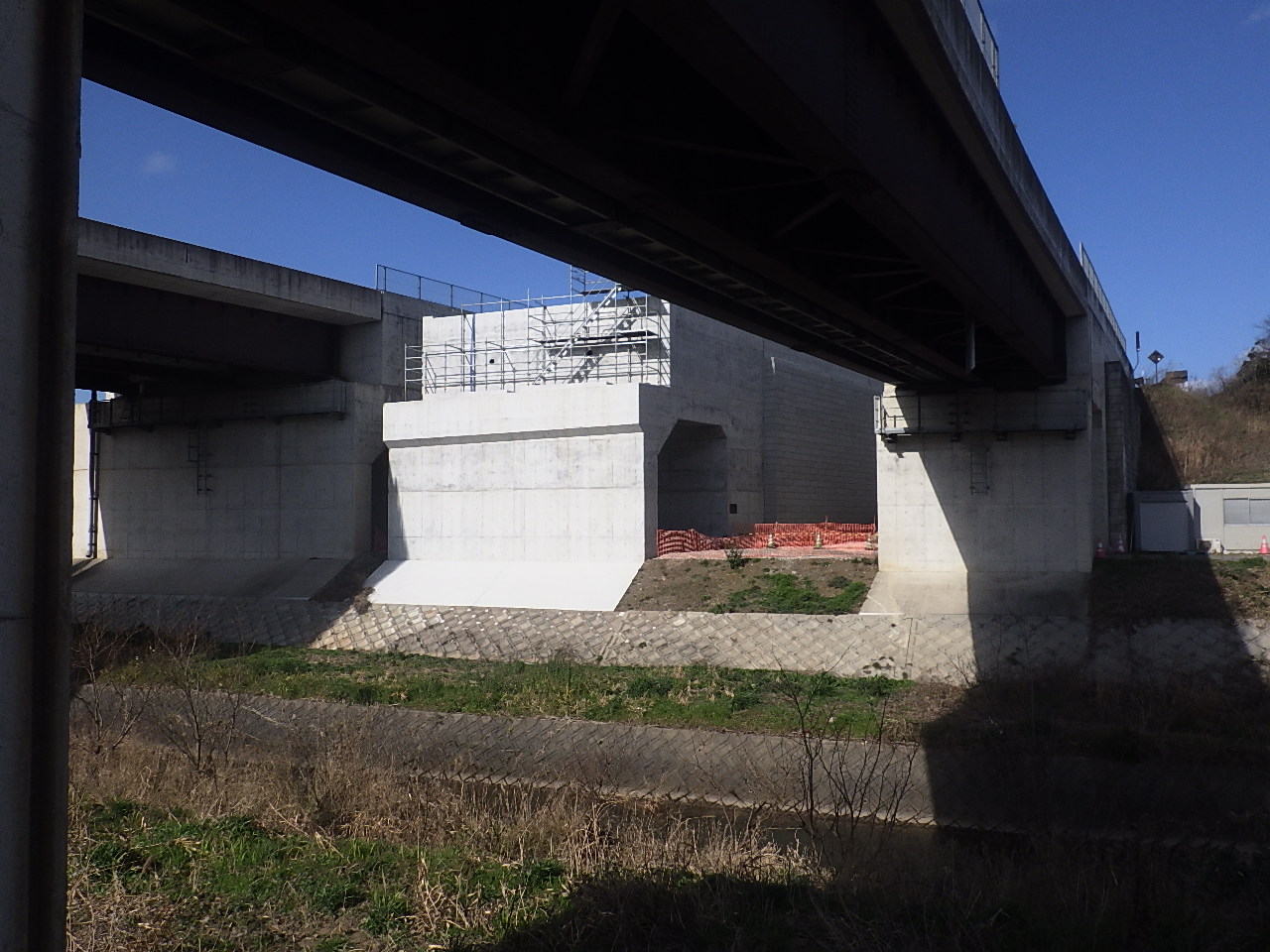

2月は、橋脚梁部分の施工に入り、2月上旬に梁部分の生コン打設を行う予定です。
鳥取自動車道沿いの施工になりますので、引き続き工事車両の出入りには気を付けていこうと思います。
また、インフルエンザが流行ってますので、体調管理にも気を配っていこうと思います。
